Ako zatepliť drevostavbu?

Muž držiaci miniatúru dreveného domčeka na dlani

Drevostavby, sú teraz veľmi populárne. Ako ich ale správne zatepliť? Vzhľadom k tomu, že drevo je pružné, je nutné pracovať so špeciálnymi tmelmi.

Ako na to?

PRODUKTY, NÁRADIE A POMÔCKY:

  • lepiaca hmota
  • podkladový náter
  • zubové oceľové hladidlo
  • orezávač alebo ostrý nôž
  • brúsny papier

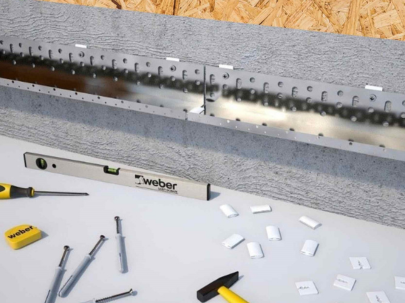

  1. Založenie systému so soklovým profilom

    Zatepľovací systém sa zakladá pomocou soklového profilu, ktorého šírka  musí zodpovedať hrúbke izolantu.

    Profil sa kotví natĺkacími kotvami v počte min. 3ks/bm a vyrovnáva sa dištančnými podložkami. Profily sa spájajú plastovými spojkami.

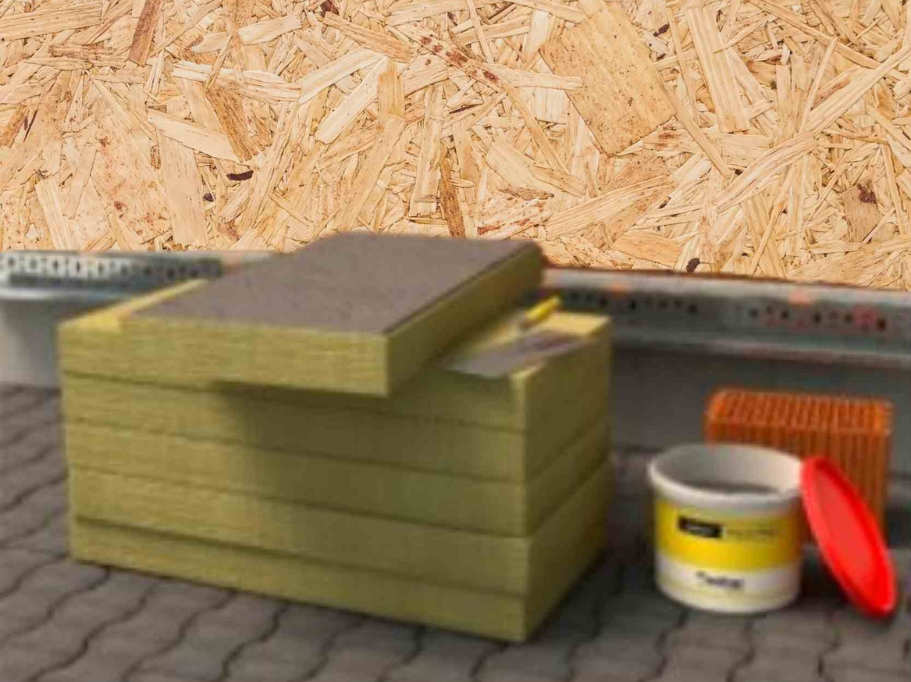

  2. Lepenie tepelnej izolácie

    Lepiacu maltu nanášame po obvode v podobe rámika a bodovo v strede izolačnej dosky.

    Pri lepení na rovné drevené podklady sa hmota nanáša na izolant celoplošne zubovým hladidlom.

    Plocha spojená lepením musí tvoriť min. 40% plochy izolačnej dosky.

    Lepiaca malta nesmie byť v škárach medzi doskami izolantu.

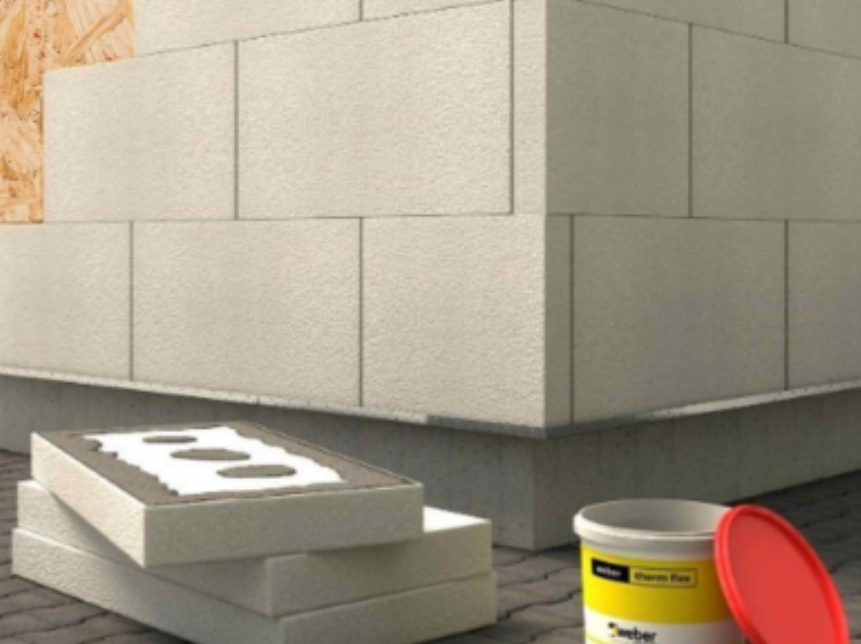

  3. Osádzanie tepelnej izolácie

    Izolačné dosky kladieme zdola nahor, na väzbu s presahom min. 100 mm.

    Prednostne používame celé dosky, šírka prírezu je min. 150 mm.

    Na nárožiach lepíme izolant vždy na väzbu a nepoužívame prírezy.

    Škáry medzi izolačnými doskami širšie ako 4 mm nie sú prípustné, menšie škáry vyplníme tepelnoizolačnou penou v celej hrúbke izolantu.

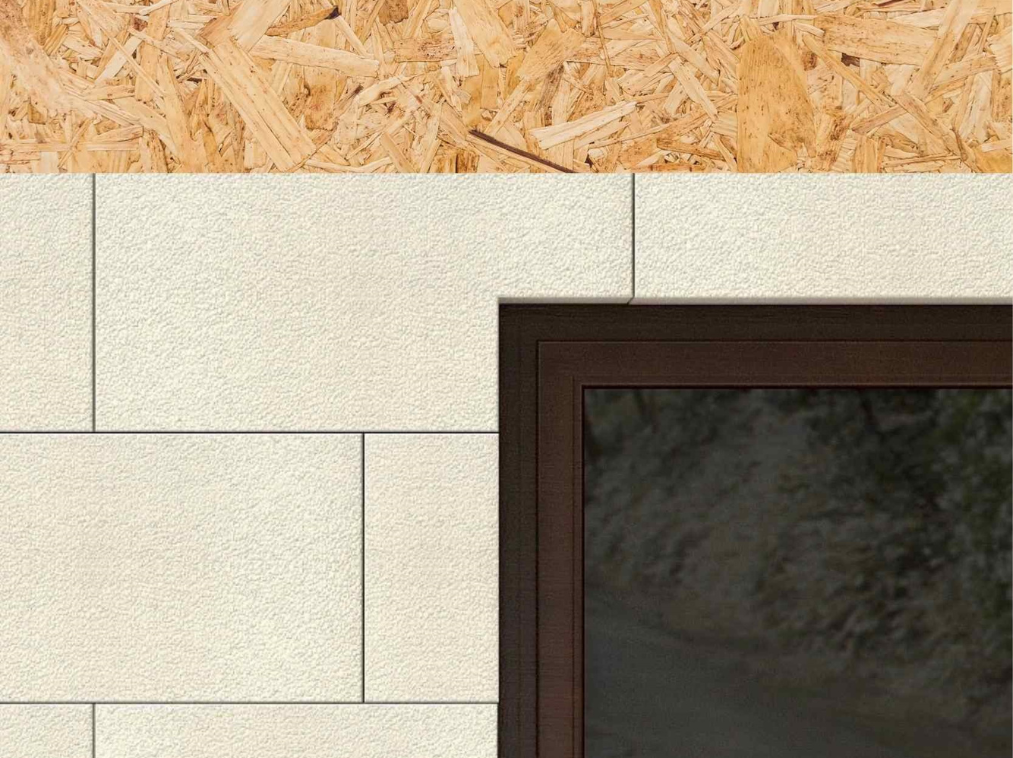

  4. Lepenie izolantu pri otvoroch

    V rovine nadpražia, ostenia otvorov alebo parapetov  nie je prípustná priebežná škára.

    Na prenesenie šikmých šmykových napätí sa v rohoch otvorov vytvára výrez (hokejka) s rozmerom 150x150 mm.

  5. Osádzanie izolačných tanierikov

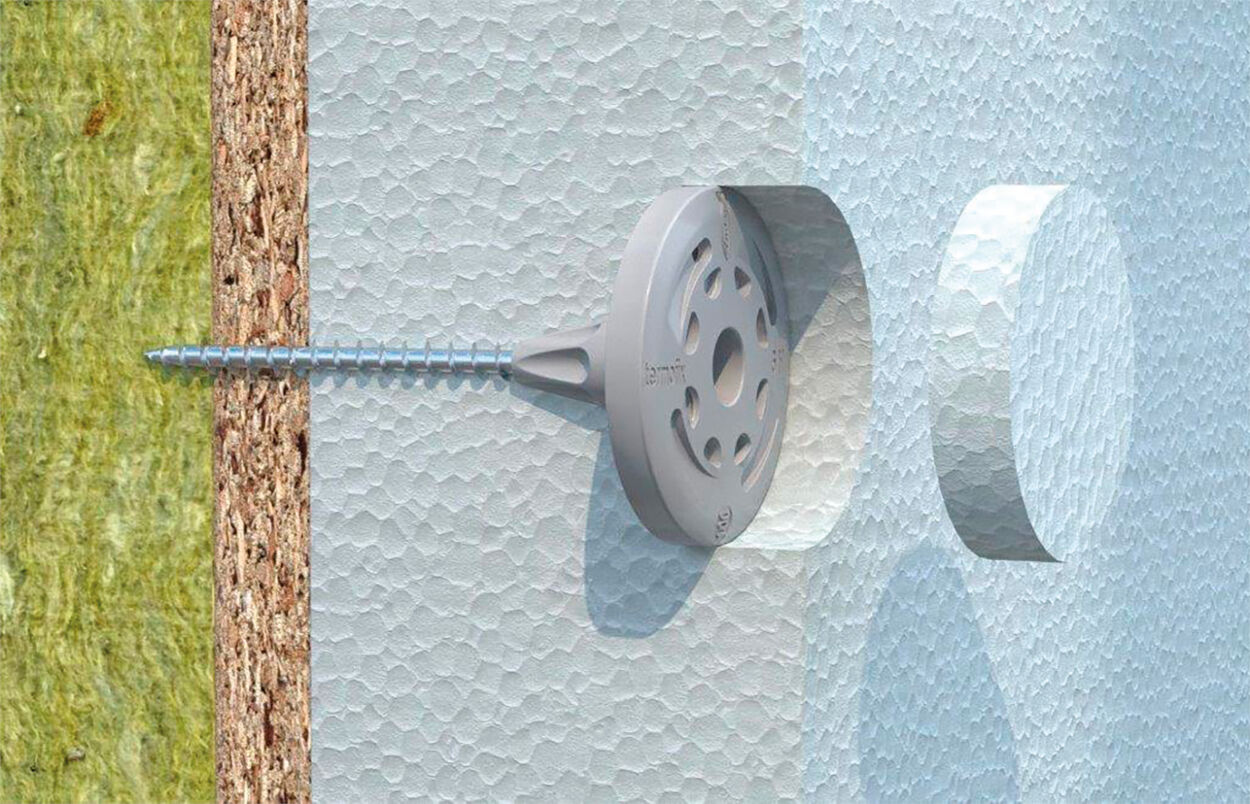

    Izolačné tanieriky s vrtmi sa osadzujú po zatvrdnutí lepiacej malty, aby nedošlo k posunu izolantu a k narušeniu jeho rovinnosti, spravidla 24 - 48 hod. po lepení. Izolant sa kotví vrtmi s izolačným tanierikom. Vrch izolačného tanierika je v rovine s povrchom izolantu.

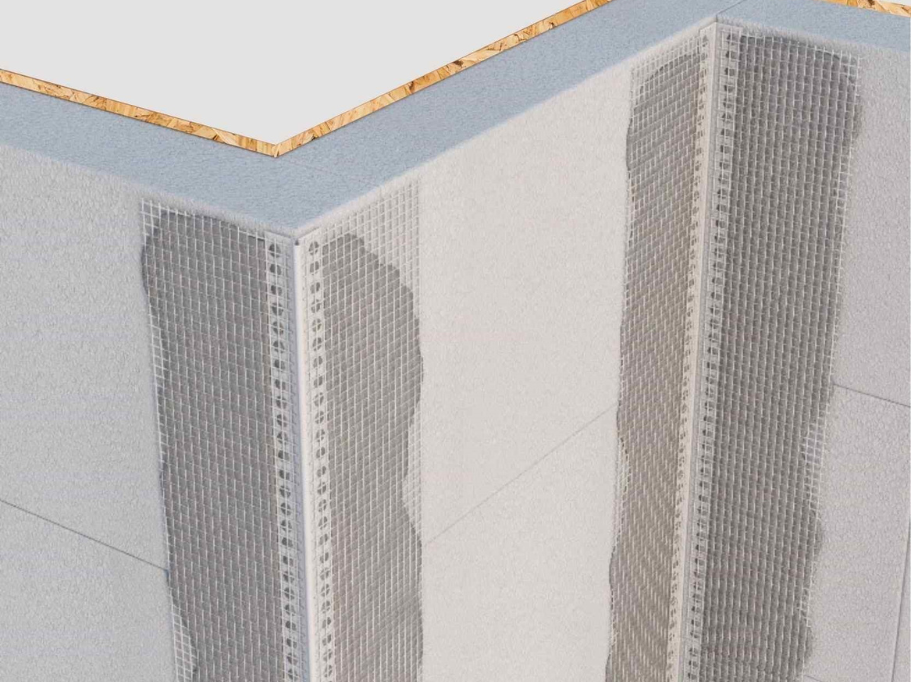

  6. Osadenie profilov

    Pred zhotovením výstužnej vrstvy sa na exponované miesta do vopred nanesenej vrstvy výstužnej malty pripevnia všetky ukončovacie, rohové, dilatačné, parapetné a okenné profily, prípadne zosilňujúce vystuženie.

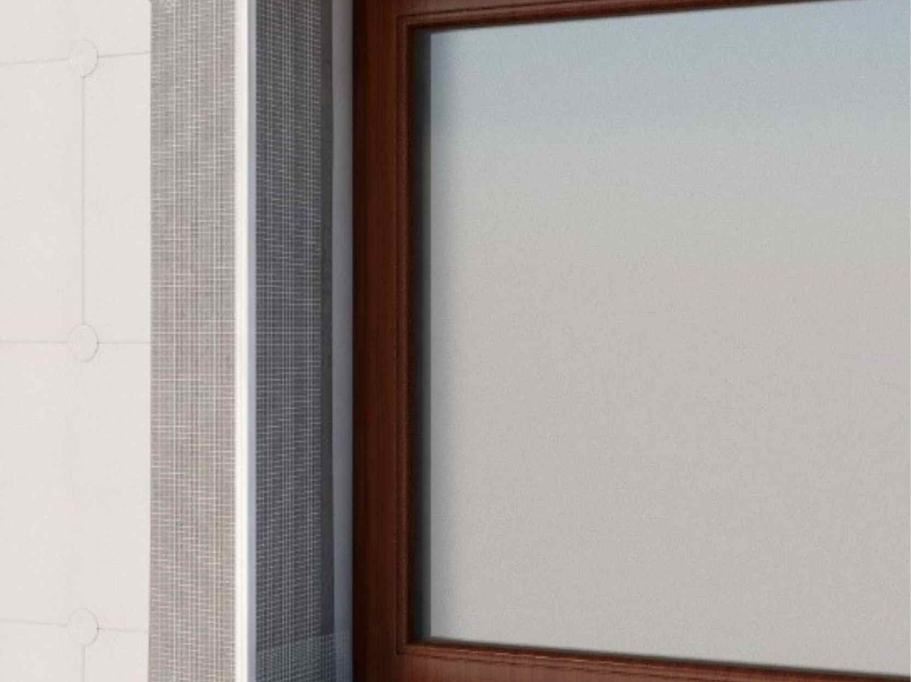

  7. Vystuženie stavebných otvorov

    Na elimináciu napätí v rohoch otvorov vložíme do vopred nanesenej vrstvy výstužnej malty prídavnú diagonálnu výstuž s rozmerom min. 300x200 mm pod uhlom 45˚

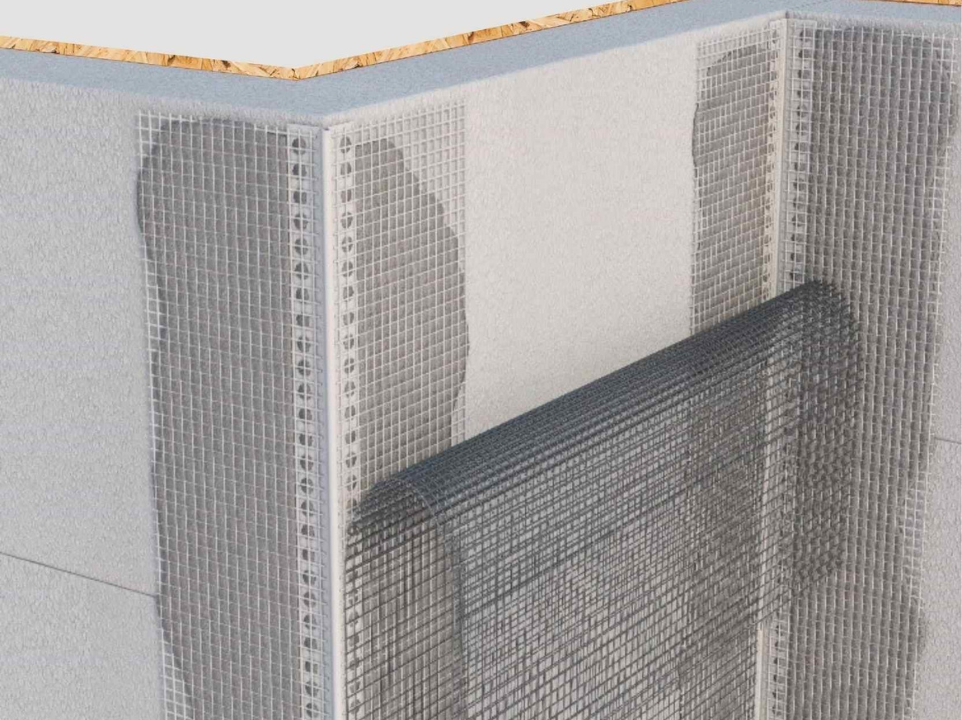

  8. Vytváranie výstužnej vrstvy

    Výstužná vrstva sa zhotovuje v celkovej hrúbke min. 3-5 mm

    Sklotextilná mriežka sa vtláča do vopred nanesenej vrstvy výstužnej malty bez záhybov s presahom min. 100 mm vo vertikálnom aj horizontálnom smere a je krytá vrstvou výstužnej malty min. 1 mm, v miestach prekrytia jednotlivých pásov min. 0,5 mm.

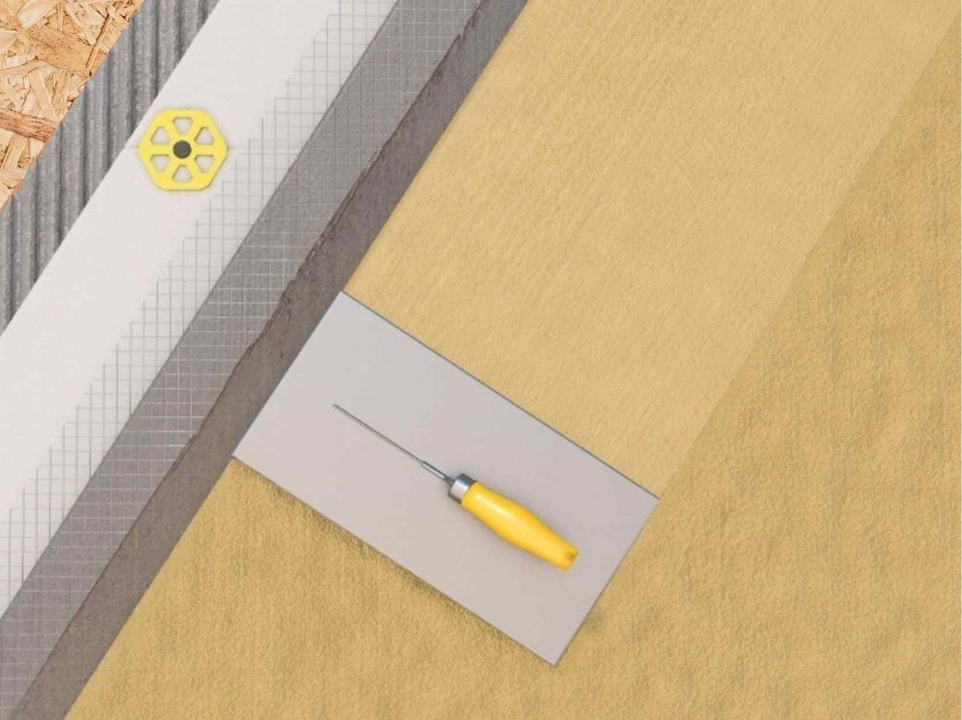

  9. Penetrácia výstužnej vrstvy

    Po dokonalom vyzretí výstužnej vrstvy (min. 3-5 dní, podľa klimatických podmienok)

    podklad pred nanesením fasádnej omietky napenetrujeme podkladovým náterom

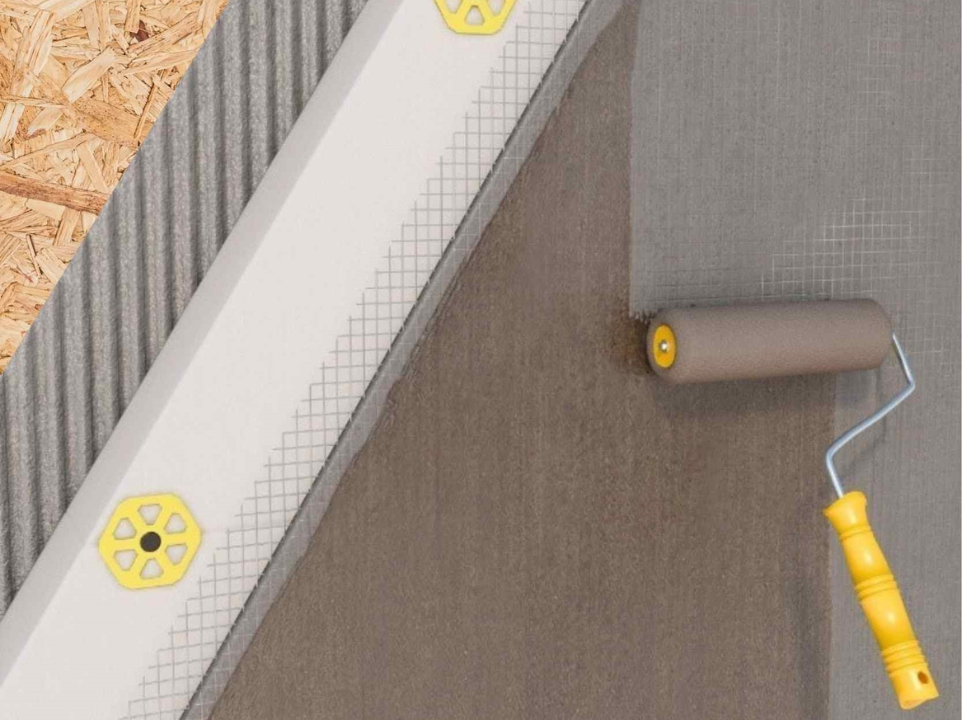

  10. Nanášanie fasádnej omietky

    Tenkovrstvovú fasádnu omietku nanášame na podklad nerezovým hladidlom  a následná požadovaná štruktúra sa vytvorí plastovým hladidlom.

    Omietka sa zhotovuje smerom zhora dole, spôsobom „mokré do mokrého“.

    Pohľadovo ucelené plochy sa zhotovujú v jednom pracovnom zábere.
